興義“兩網融合”工程上的“黔送速度”

2021年10月09日20:05 | 來源:人民網-貴州頻道
小字號

日前,隨著安廣II回線路及新上間隔充電正常,標志著南方電網貴州送變電公司參建的興義“兩網融合”續建工程——220千伏安龍變至興義地方電網220千伏龍廣變雙回220千伏線路工程投運,南方電網與興義地方電網由局部融合走向全面互聯互通,將為黔西南州經濟社會發展提供強勁的電力支撐。

作為新建一條220千伏線路及安龍變側2個間隔、220千伏龍廣變2個間隔的建設者,“黔送鐵軍”又一次克服了時間緊、任務重、壓力大等困難,續寫“黔送速度”,交出了漂亮的答卷。

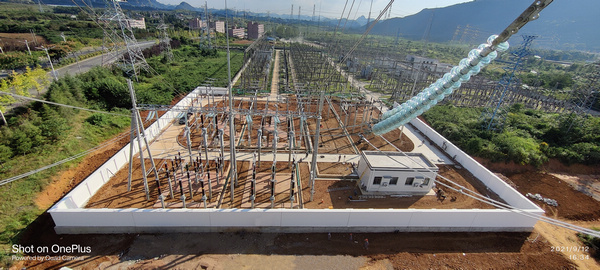

220千伏安龍變。劉貴祥攝

善啃硬骨頭,“黔送鐵軍”經歷過千錘百煉

“安龍變側2個間隔我們前后花了73天,為了如期完成施工任務,施工項目部把時間管理用到了極致。”“兩網融合”擴建工程現場負責人劉貴祥說。

那麼這個工程量到底有多大呢?

工程距安龍縣城約30公裡,新增兩個220千伏出線間隔、繼電小室、站內道路、電纜溝、擋牆、圍牆等,擴建面積約4600平方米,其中部分土建工程量站區外購回填方量約7500立方米 、構支架及設備基礎約110基、擋牆約1000立方米 、電纜溝約300米……

就算不懂電力工程施工的人,看這組數據,都清楚這是一個十分龐大的工程。

“對於這樣的工期要求,對施工單位來說,時間緊肯定緊,但並不是不可完成的任務,像這樣的工程,在貴州送變電公司的發展史上,很多。”變電第二分公司總經理黃映炎介紹。

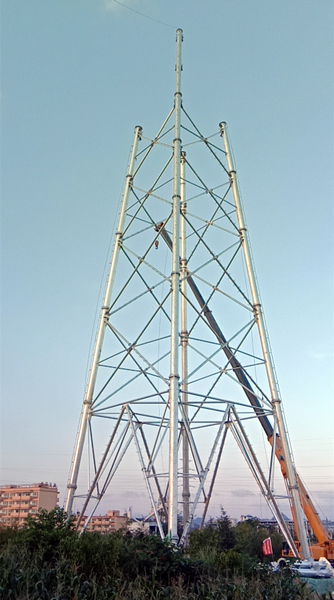

220千伏龍廣變雙回220千伏線路工程。歐陽洪宇攝

作為貴州省唯一的國家一級資質電力施工總承包和三級土石方工程專業承包企業輸變電總承包施工企業,貴州送變電公司有著60多年的發展歷史,承建工程遍布海內外,曾經在西藏、青海玉樹等環境更險惡的地區多次高水平完成施工任務。在2008年貴州百年難遇冰災中,成為貴州電網的搶險尖兵,被媒體稱為“黔送鐵軍”。這樣的一支隊伍,是經過千錘百煉和無數次檢驗的,得到了行業的廣泛認可和信賴。

電網建設者,胸懷大格局狠抓小細節

為如期保質保量完成施工任務,公司組建了一支強有力的管理團隊:歐陽洪宇任線路工程項目經理,劉貴祥任擴建工程現場負責人,劉俊武任項目總工程師。歐陽洪宇作為年輕的“90”后干部,參與過多個省內外重點工程建設﹔劉貴祥自參加工作30多年來,一直摸爬滾打在工程一線,積累了豐富的一線管理經驗﹔去年,劉俊武在貴州獨山,現場鏖戰獨山220千伏麻尾變2號主變擴建工程主變220千伏側高跨軟導線跨越220千伏母線作業,用126分鐘完成了施工,演繹了令人贊嘆的“黔送速度”。

劉貴祥說:“電力工程建設,為什麼要快?不是為了趕工期而趕工期,因為電力施工,有時候會影響其他電網系統的運行,要停電,所以必須快,才能把停電帶來的影響降到最低。”

歐陽洪宇認為,電網工程是十分重要的基礎設施,工程施工不是一昧求快,快的前提是質量一定要保証,每一個細節都要到位。公司經常強調要胸懷大局,要抓好細節。什麼是大局?一是電力工程是社會發展的能源動脈,不能有絲毫馬虎﹔二是施工的往往只是整個系統工程中的環節之一,要為工程整體著想。要保質保量,必須摳好細節,讓每個細節都經得起檢驗。

時間越緊迫,越要緊繃安全和質量的弦

任何一個優秀工程的背后,都離不開工程施工人員對細節的匠心打磨,對每個環節一絲不苟的把控,對安全防線的嚴防死守。安全和質量,不管任何時候,都是施工企業的生命線。越是時間緊、壓力大,越是要牢牢守住這兩條底線,絲毫不能放鬆。

“為確保工程進度,施工項目部一是定期召開工程進度推進會,集中分析和討論進度計劃執行情況及糾偏措施,積極落實及解決存在的問題,做好線路工程單基策劃工作,大力推行機械化施工。”據歐陽洪宇介紹,在保障安全的前提下,項目部採用輪班工作制度,全面開啟加速模式。8月13日,線路工程完成基礎澆筑工作﹔8月28日完成鐵塔組立工作﹔9月5日導線展放工作﹔9月10日完成緊線及附件安裝工作,9月23日完成總體驗收及復檢工作,具備投運條件。

擴建工程進場施工前,項目部組織技術人員對設計方案進行了深入討論。因為工期很久,七八月份又是雨季,空氣濕度很高,如果按設計方案使用材料,混泥土結構會花更多時間,項目部與設計方溝通,經過充分討論后,在提高施工進度能並能保証質量、滿足投運條件下,最終將設計要求的基礎混凝土標號提高,消除了施工質量的風險。

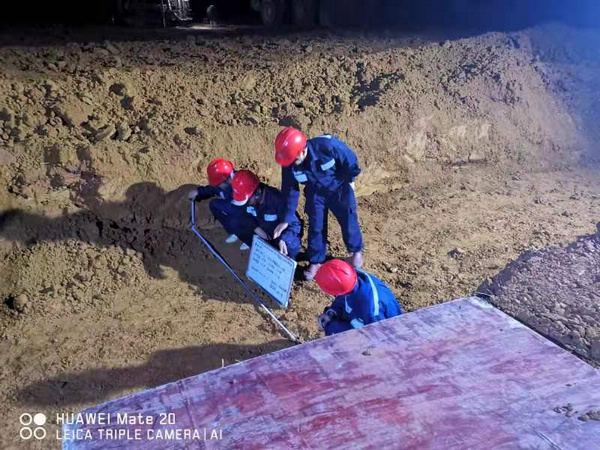

擴建現場。劉貴祥攝

每次在施工一線,劉貴祥和劉俊武強調最多的話往往是:“一定要按圖施工,按分工干,大家要把自己的崗位職責記清楚﹔一定嚴格按操作步驟做,任何一步都不能省,安全永遠第一!”為確保工程建設順利進行,項目部配備了專職安全員2名,兼職安全員4名。每個施工班組入場前,都要召開站班會,並由安全員全過程錄像,發回公司,天天如此。

此外,施工期間項目部對疫情防控依然沒有絲毫鬆懈,每日對全體施工人員進行體溫檢測,同時准備了充足的雨具、藥品等,保障施工人員健康。即使是在多雨與酷熱交加的夏天,也沒有員工發生感冒、發燒等情況,后勤保障也足夠出色。

沒有捷徑走,奇跡是靠分秒必爭的努力

沒有憑空而來的奇跡,隻有胸懷大局、分秒必爭的精彩。“工期緊、任務重,很多工程都是同步作業,我們採用輪班工作制度,多數時間保持24小時不停工,全面開啟‘加速’模式。”劉貴祥說。

不僅施工人員分秒必爭,在施工工藝上,也是想方設法“加速度”。擋牆、構支架基礎、圍牆施工中的輔材(模板架料等)為了節省時間,不能按常規流水施工周轉使用,都採用一次性或兩次性投入。為保障工期進度不受人、材、機的影響,項目部對主材,如砼、水泥、砂石等,採用預交款的形式提前落實。

投運現場。劉貴祥攝

黃映炎表示:“作為施工單位,這種方式對我來說,是很有壓力的。但是,我們不能隻想著眼前的經濟利益,還要兼顧社會效益,社會效益擺在第一位,這是企業的使命擔當。”

正是有了這樣一群顧全大局,爭分奪秒的人,才確保了興義“兩網”全面互聯互通的如期實現。在投運前的質量檢測中,毫無疑問,又是水到渠成地交出了“零缺陷”完美答卷。

每一個精品工程的誕生,都離不開先進理念的引導,離不開文化軟實力的支撐,離不開每一位參建人員孜孜不倦的努力。隨著興義地方電網220千伏龍廣變接入220千伏安龍變聯絡工程投運成功,這些變電站、鐵塔和銀線,將會為社會經濟發展注入源源不斷的電力能源。(余小冬、龔婷婷、陳永勝、蔡煒)
