广西500千伏广西神华国华广投北海电厂送出工程(第三标段)全线贯通

6月22日,随着N122-N126放线区段最后一相导线的放通,最后一个区段的架线施工全部完成,标志着南方电网贵州送变电公司承建的广西壮族自治区重大电源项目和重点督办项目——广西500千伏广西神华国华广投北海电厂送出工程(第三标段)全线贯通。
安全站班会。吴飞摄
神华北海电厂是《广西壮族自治区基础设施补短板“五网”建设三年大会战总体方案(2020-2022年)》中“能源网”三年大会战建设项目之一,是广西重大电源项目。工程建成投产后,神华北海电厂至玉林美林变电站500千伏线路工程是神华北海电厂电力送出的主要线路通道,该工程将有力保障神华北海电厂电力送出,进一步满足广西经济和社会发展对电力的需求,缓解广西“十四五”供电需求矛盾,优化电网电源结构,提高玉林市电网安全稳定水平。

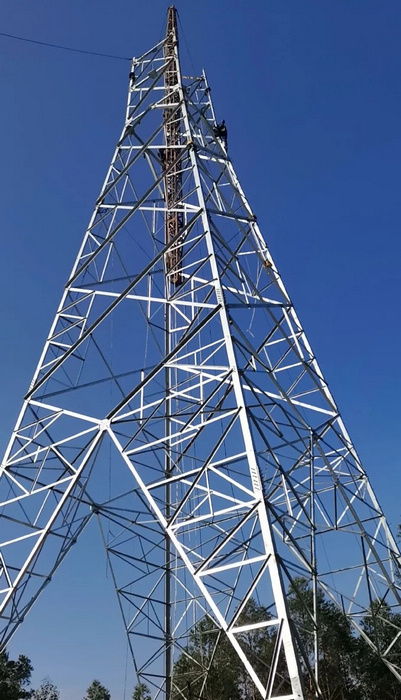

全线贯通。吴飞摄
公司承建的500千伏广西神华国华广投北海电厂送出工程(第三标段)起自合浦县博白县分界点,止于博白县凤山镇,新建线路路径长度约54千米,铁塔基础128基。本工程包含改造及拆旧,需拆除500千伏美福甲线215#-217#段导地线,长度1400m,拆除216#直线塔1基,对215#、217#两基杆塔采取临时锚固措施。

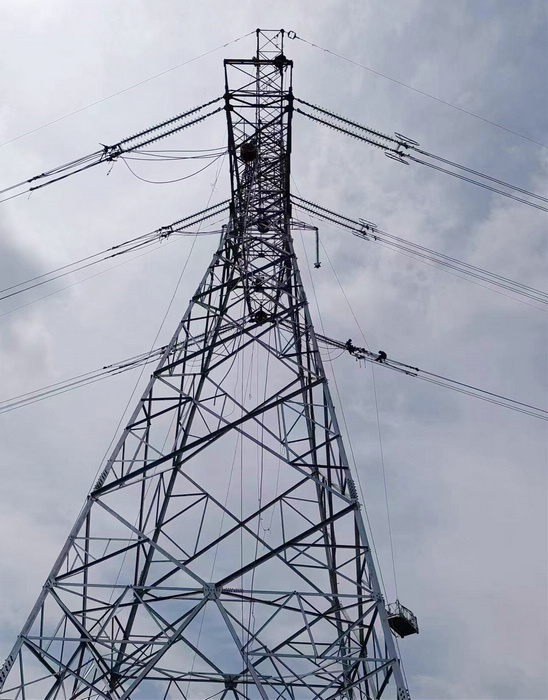

施工现场。吴飞摄
该工程开工建设后,施工项目部迅速建立起与沿线各级政府的有效沟通,积极做好与业主的协调配合,合理部署、精心策划,克服前期手续办理困难、政策协调难度大、征地困难等一系列难题,主动推动协调会召开,为工程顺利开工和施工赢得了宝贵的时间。

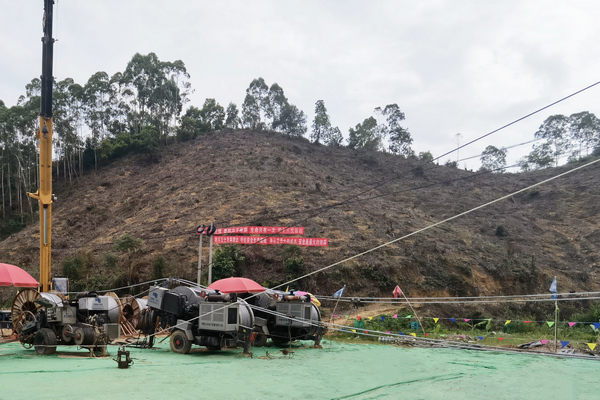

施工现场。吴飞摄
针对该工程需跨越高速公路、国道、省道各1条,220千伏电力线路3条,110千伏电力线路5条,35千伏、10千伏线路若干,风险作业点多,安全管控压力较大,加之台风、高温等极端气候影响以及交通运输困难、牵张设备进场受限等困难,施工项目部超前策划、精益管理,在安全文明施工和质量管控上制定了如放行管理、奖惩办法等多项行之有效的管理措施,现场管控良好、安全形势稳定;同时,成立攻坚小组,及时掌握、了解施工一线面临问题,加强对项目人员设备的协调、合理安排施工任务,有效组织落实各项措施,迅速推进工程建设,得到了业主及相关单位的肯定。
施工现场。吴飞摄
“黔送铁军”全体参建人员将继续保持干劲,优质、高效完成后续收尾工作,为广西能源“大动脉”提供一个优质工程,向业主交上一份满意的答卷。(蔡 江、吴飞、郑志伟)
