“黔送铁军”完成500千伏黎桂甲线特殊区段风偏隐患整治项目施工任务
2021年10月26日16:18 | 来源:人民网-贵州频道

10月23日17时,经过连续12天的紧张施工,由南方电网贵州送变电公司承建的南网超高压贵阳局500千伏黎桂甲线特殊区段风偏隐患整治项目具备带电条件,为南方电网西电东送大通道运行安全提供了坚强保障。

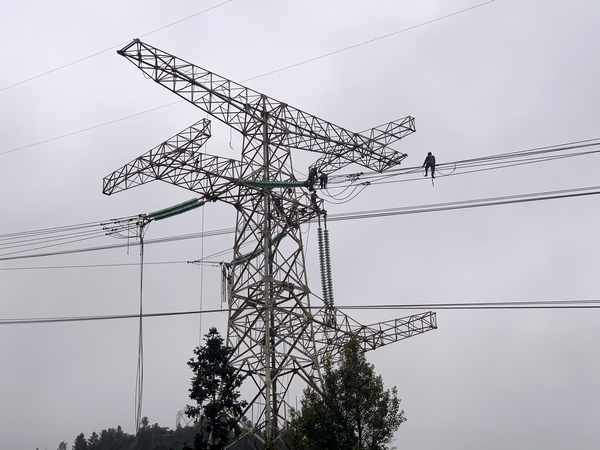

500千伏黎桂甲线风偏隐患治理项目。李吉祥摄
500千伏黎桂甲线自黎平变电站起至桂林变电站,线路总长163.663千米,工程于2008年7月29日投产运行。南网超高压贵阳局管辖范围为1号杆塔至127号杆塔,线路长度61.931千米。原500千伏黎桂甲线043#、044#塔跨越两条山谷,档内处于山谷沟壑中,档距较大且均处于风口地带,当大风通过山谷时,由于狭管作用,可能使风速大大增加,从而导线风偏后相间距离变小,导致线路相间故障。

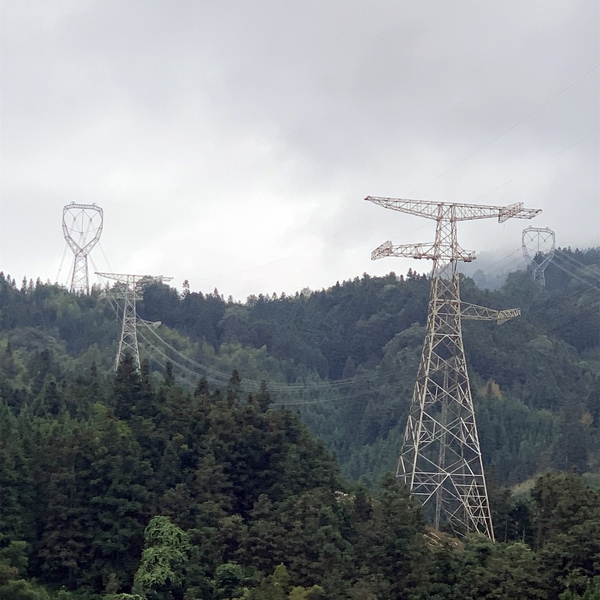

施工现场。李吉祥摄
本次风偏隐患整治项目新增两基基础及铁塔(43+1#,43+3#),塔位位于地势较为陡峭的山坡,塔材运输和组装困难较大;加之施工作业期间的阴雨天气,给施工带来了不小的阻碍。施工项目部一方面提前做好人员、物资及工器具的准备,从10月12日停电作业开始,全力投入抢修工作;另一方面合理安排塔材运输顺序,尽量合理利用狭窄的场地。作业期间严格按照安全规范作业,加强现场的安全监督,确保该项目在保障安全的前提下,保质保量完成施工任务。
施工现场。李吉祥摄
10月22日,“黔送铁军”顺利完成500千伏黎桂甲线特殊区段风偏隐患整治项目所有施工任务,较原计划提前了1天,解决了500千伏黎桂甲线风偏影响对整个线路的安全隐患。(李吉祥、袁昌鹏)
