進度再刷新 貴州石阡青陽風電場項目首台風機安裝完成

2025年11月21日16:35 |
小字號

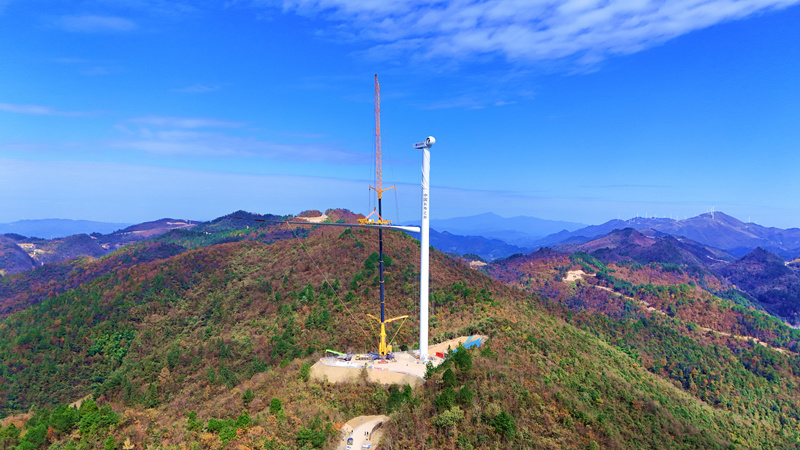

貴州石阡青陽風電場項目首台風機安裝完成。
貴州石阡青陽風電場項目首台風機安裝完成。

11月20日,隨著最后一片扇葉順利實現吊裝就位,標志著貴州銅仁石阡縣青陽風電場項目首台風機安裝完成。

連日來,1號風機安裝現場輸送塔筒、扇葉的大型運輸車輛在臨時開辟的施工便道上有序往返,施工人員也在為塔筒各段的精准對接與螺栓緊固,扇葉吊裝前的角度調整和安全檢查忙碌不停,為首台風機安裝做足准備。當天,高125米的風機塔筒迎風佇立,長108米的葉片在大型設備的助力下在空中舒展,慢慢與塔筒精准對接。隨著該作業的三次重復,該風機成功完成了全部葉片的安裝工序。

“石阡縣青陽風電場風機首台風機吊裝施工工作的完成,意味著該項目進入了並網沖刺階段,同時也標志著項目完成了總體進度的85%。”青陽風電場項目安全專責劉健毓說,接下來20多天,項目部將力爭在12月中旬完成4台風機的並網發電工作。

據青陽風電場項目現場吊裝負責人劉俊介紹,青陽風電場項目屬於大型山地風力發電項目,山區地形復雜、天氣變化頻繁等不利因素極易影響項目推進。為確保首台風機按計劃推進,施工團隊採取多種舉措優化施工流程,全力保障風機安裝工作高效推進。

“我們會提前檢測好天氣情況及風向,並通過主吊風速儀的風速來進行判斷這個項目能不能施工。當天在施工現場還採取了其他措施,就是用平常用兩根浪風繩,我們現在是用了4根浪風繩,底下打8米的錨杆進行牢固。”劉俊說。

據了解,青陽風電場項目總投資達6.06億元,設計裝機容量為100兆瓦,計劃安裝16台6.25兆瓦的氫能發電機組。此次首台風機的順利安裝,為后續風機安裝工作積累了寶貴的經驗,有力推動了整個風電場的早日建成和投入使用,將為石阡縣的能源結構調整和綠色發展注入新的動力。(圖/文 白雪、王超、楊佳駿)
