金上至湖北±800千伏特高压直流输电线路工程(川1标)全线贯通

2025年05月26日17:45 | 来源:人民网-贵州频道
小字号

5月25日,随着最后一档导线成功牵引到位,由南方电网贵州送变电有限责任公司承建的金上至湖北±800千伏特高压直流输电线路工程(川1标)实现全线贯通。

金上至湖北±800千伏特高压直流输电工程是目前世界海拔最高的特高压直流输电工程,也是我国“西电东送”大动脉之一,把金沙江上游水电机组群电量输送到华中地区,预计每年可向华中地区送电400亿千瓦时,对缓解华中地区用电紧张、优化全国能源布局、满足清洁发展需求具有十分重要的意义。该标段工程途经四川甘孜州白玉县的高山峡谷区,平均海拔在3000-4100米之间,新建铁塔120基,线路长度达到62.011公里,于2023年7月17日正式开工建设。

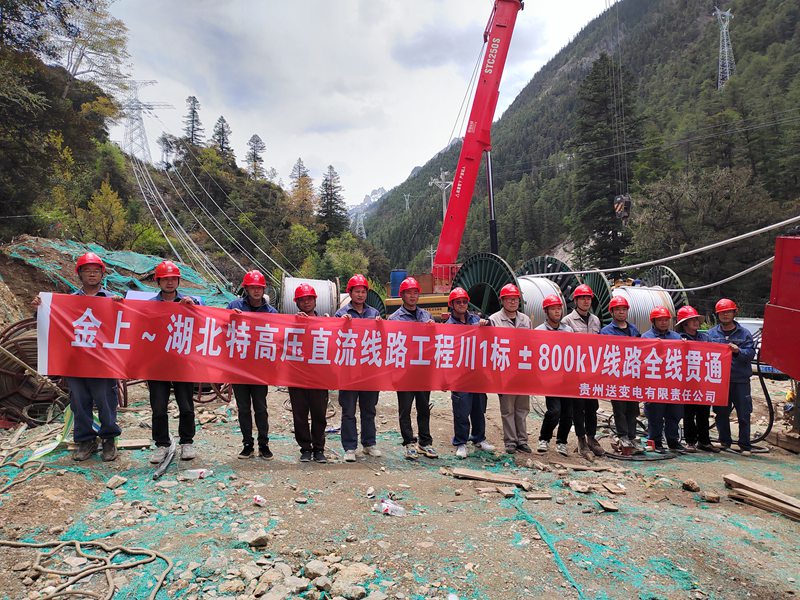

全线贯通合影。王世勇摄

全线贯通合影。王世勇摄

“高寒缺氧带来的高原反应以及冬季严寒、夏季强紫外线、陡峭地形等极端条件,让我们参建人员吃尽了苦头。”贵州送变电公司现场项目副经理江政伟表示,工程建设面临施工跨越多,雨雪季节时间长,施工难度很大。项目部因势利导,仅用了16天就安全圆满地完成了跨越500千伏塘澜线、220千伏塘滩线和35千伏沙格线3个放线区段的架线施工。

据江政伟介绍,线路沿线多是地势险峻的悬崖峭壁,作业面狭窄得只能容下一两人通过。为了保障施工安全和生态环境,项目部采取了施工平台和被动防护网等特殊措施,让施工平台为工人提供了相对安全的工作空间,被动防护网在山体周围竖起,防止山体滑坡和落石对施工人员和设备造成伤害。

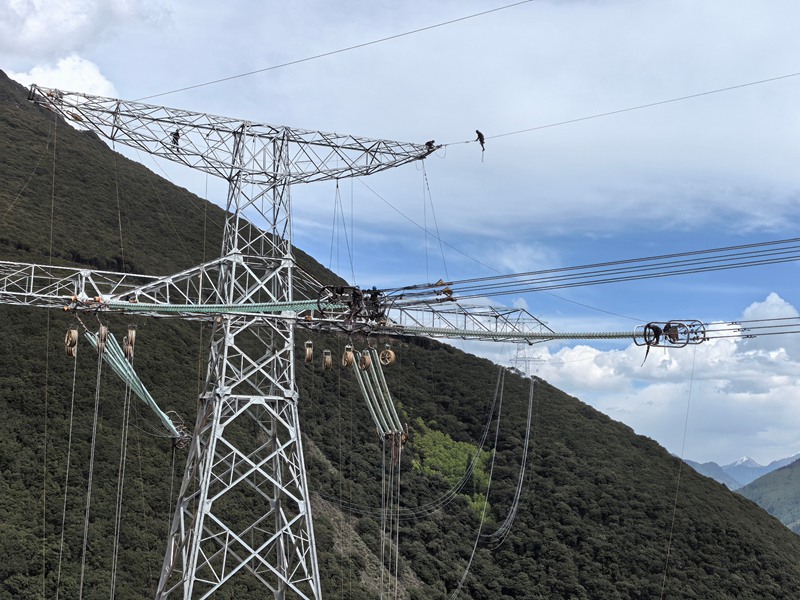

工人在紧线施工作业。陈炎摄

工人在紧线施工作业。陈炎摄

据悉,工程最难的是交通不便导致的材料运输困难,设备材料只能依赖漫长且崎岖的山路运输。运输车辆稍有不慎就会陷入泥泞的泥潭,或者遭遇突如其来的塌方、泥石流等自然灾害。为此,项目部采用索道运输方式,架设了39条索道,其中单条索道最大运量达到531立方米,选用2吨级货运索道来运输塔材等重型物资,大大减少了索道运输的数量,提高了运输效率,还有效减少了对生态环境的破坏,节约了大量的人力成本,实现了经济效益与生态效益的双赢。

自项目开工建设以来,项目部通过加强资源配置,合理安排施工作业,动态调整优化施工方案,克服重重困难,使得各施工节点均按既定目标完成,取得较好成效,两次收到了感谢信,得到了业主单位的肯定和表扬。下一步,项目部将全力推进竣工验收及调试工作,确保工程顺利投运。(陈炎、王世勇、陈颖)

(责编:吴锋、陈康清)
