貴州平塘:喀斯特山脊建成百萬千瓦級新能源基地

2026年10月23日16:23 | 來源:人民網-貴州頻道
訂閱已訂閱已收藏收藏小字號

2025年3月8日,隨著大塘風電場全容量並網,貴州省平塘縣新能源並網裝機達到116.5萬千瓦,正式建成百萬千瓦級新能源基地。在海拔千米以上的喀斯特山脊,平塘用不到三年時間,建成谷硐、大塘等風電項目,並完成貴州首台140米混塔風機吊裝。兩個風電場每年送出超3.5億度綠色電能,部分經“西電東送”通道送往東部負荷中心,為縣域綠色轉型和“雙碳”目標注入新動能。

在平塘縣大塘、谷硐海拔千米以上的喀斯特山脊上,33台風機迎風轉動,山間清風正變成縣域經濟綠色轉型的持久動能。

中廣核新能源平塘有限公司谷硐風電場是平塘風電的起點。2022年9月15日開工,安裝13台單機容量5兆瓦風力發電機組,總裝機6.5萬千瓦,配套一座110千伏升壓站,總投資約4.17億元。

“當時工期非常緊迫,從開工到並網隻有三個半月的時間。那段時間風機的道路、基礎、升壓站是同步施工,29.4公裡的風機道路要在短時間內全部貫通。”中廣核新能源平塘有限公司谷硐風電場場長王昊介紹。

壓力之下,平塘縣委、縣政府“貴人服務·天眼上客”服務專班同步跟進。手續辦理、現場協調,政府主動對接,企業把精力全部放在工程建設上。該風電場於2022年12月31日並網發電,2023年4月全容量並網。年發電量約1.4億度,可滿足13萬居民一年生活用電需求,每年可節約標煤4.3萬噸,減排二氧化碳約11萬噸。

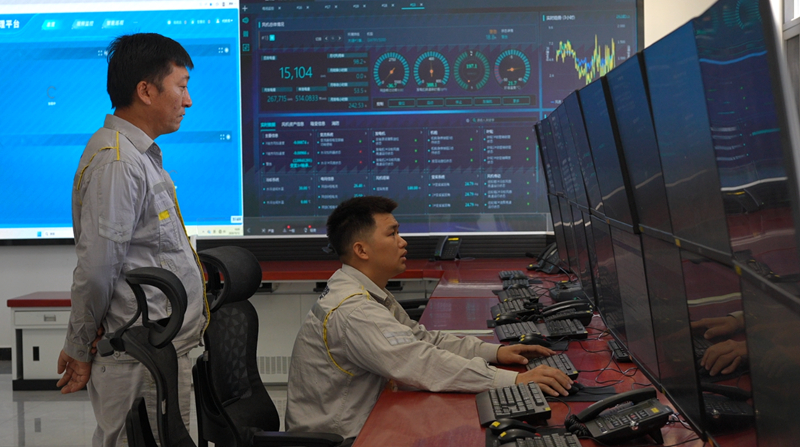

大塘風電場中控室調度。

大塘風電場中控室調度。

王昊表示:“從一片荒山到13台風機立起來、升壓站帶電,每一步都不容易,站在風機下面看著葉輪轉起來,覺得之前再苦再累都是值得的。但並網只是第一步,后面運維責任更重。”

並網不是終點。塔筒110多米高,機艙空間狹小,清理廢油、清掃集電環,每一項都是精細活。風來了就有電力輸出,但風不會挑讓人舒服的時候來,越是冷、越是天氣差,風機越需要人盯著。

“110多米高,站在機艙外面往下看,腿還是有點軟的。但對這行有規矩,安全帶必須雙鉤交替挂,任何時候至少有一個鉤子是挂住的。在這個場站待久了,每一台風機的‘脾氣’都清楚,哪台聲音不對、振動偏大,心裡都是有數的,上去看一眼,心裡才踏實。”谷硐風電場運行檢修風機專責吳豪胸有成竹。

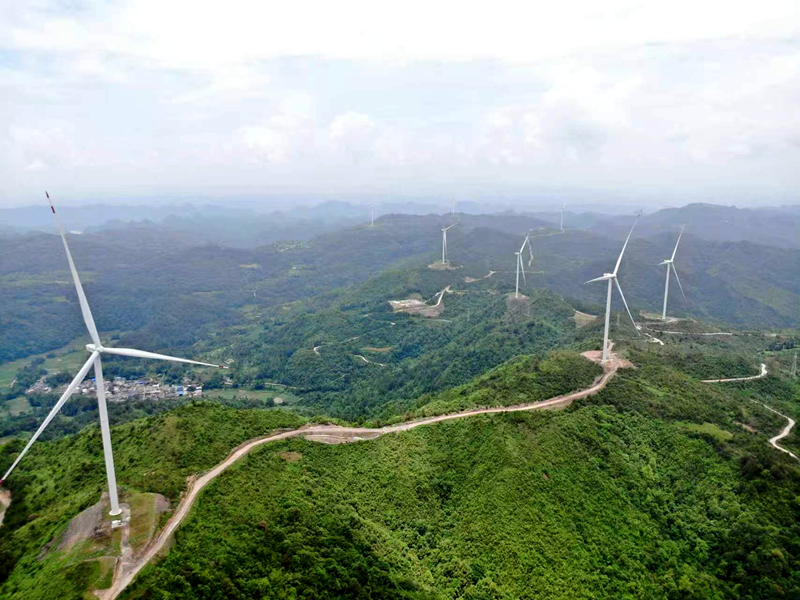

谷硐風電。

谷硐風電。

今年,谷硐對5台風機葉片進行更換,進一步提升發電效率。

王昊說:“目前我們已經換了三台,3號、8號、9號都已經換完了,后面計劃換的還有11號和10號,我們准備換的這些風機都是葉片之前大修、風險比較高的,我們也是為了提高安全穩定運行,減少風機因葉片問題導致的停電損失。”

谷硐之后,平塘追風的腳步並沒有停止。在海拔最高的大塘鎮,風電場海拔1300米到1480米。20台風機,總裝機10萬千瓦,是全省首個採用140米混塔結構風機並網發電的風電場。輪轂高度140米,相當於46層樓高﹔葉輪直徑191米,掃風面積相當於4個標准足球場。

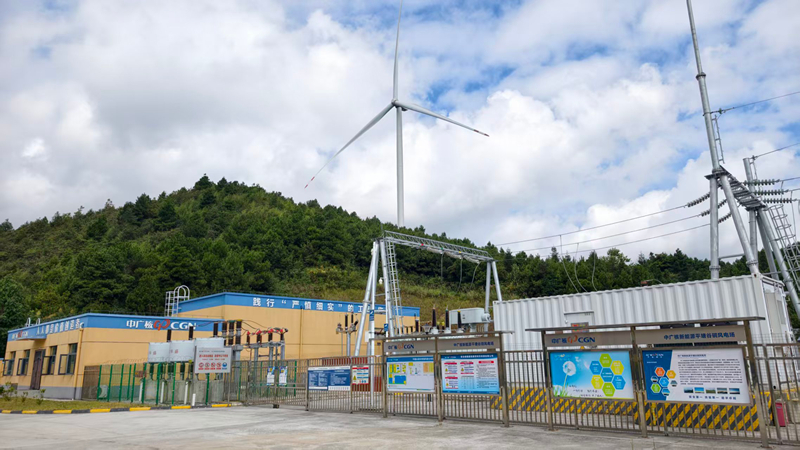

谷硐風電場升壓站。

谷硐風電場升壓站。

大塘風電場2023年12月20日開工。場區相對高差超過200米,坡度最陡超過30度,喀斯特地貌岩溶裂隙密布。大霧、冰凍、多雨,一年中適合施工的“窗口期”屈指可數。首台風機基礎連續澆筑19個小時,這也是貴州省首個混塔風機基礎。2024年8月24日,首台風機葉輪與機艙對接成功,成為貴州首台完成吊裝的140米混塔風機。

平塘縣大塘風電場值長許彥告訴記者:“為了更好適應這裡的地形和風速條件,我們風機採用上層鋼材、下層混凝土的混塔結構,剛柔並濟,從根本上規避高塔共振的風險。混塔穩定性好,但運輸、吊裝難度也更大。因為當天風速比較大,所有人員都在平台上一直等,等到風小了以后,才能起吊,等了差不多半天的時間,心情都是很激動的,因為這也是代表我們國投在平塘的第一台風機起吊。”

2025年3月8日,大塘風電場全容量並網。每年可發出2.14億度清潔電能,節約標煤2.67萬噸,減排二氧化碳17.09萬噸。谷硐快速並網、大塘完成混塔吊裝,兩個風電場為平塘在喀斯特山地上積累了不同場景的建設經驗。

兩個風電場,兩種建設路徑,發出的電匯入同一個網。谷硐風電經110千伏升壓站接入南方電網﹔大塘風電經35千伏集電線路接入樂陽220千伏升壓站,與通州樂陽、新塘農業光伏電站共同送出,匯入南方電網貴州主網。

許彥成就感十足:“一部分通過‘黔電送粵’送到東部,跨越山海。”

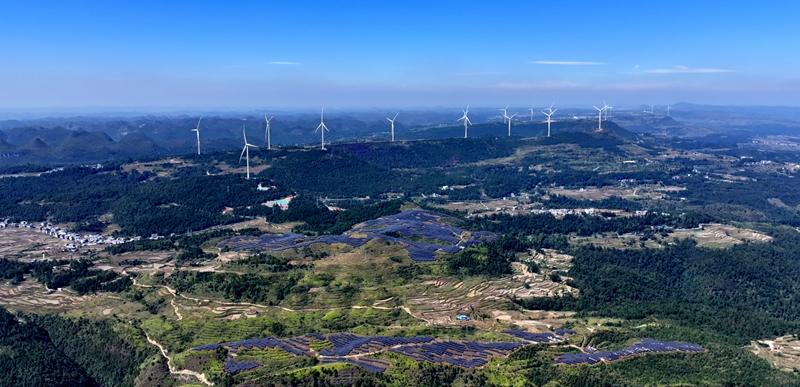

平塘縣建成百萬千萬級新能源基地。

平塘縣建成百萬千萬級新能源基地。

兩個風電場每年送出超過3.5億度綠色電能,其中一部分通過“西電東送”國家戰略通道,送往千裡之外的東部負荷中心。

“大量的新能源並網發電以后,為我們平塘電網注入了強大的綠色動能,這些綠色動能首先我們就近消納,那麼富余的部分我們通過‘西電東送’的通道來進行消納,為我們實現‘雙碳’目標貢獻了平塘力量。”平塘供電局副總經理袁威威說。

谷硐和大塘,只是平塘新能源版圖的兩塊拼圖。平塘風光資源豐富,2024年12月22日,者密農業光伏電站並網。2025年3月,隨著大塘風電場全容量並網,平塘縣新能源並網裝機達到116.5萬千瓦,正式建成百萬千瓦級新能源基地。

“從谷硐風電場快速並網,到大塘風電場140米混塔吊裝,再到百萬千瓦基地,我們用了不到三年。新能源不僅緩解了平塘工業發展的用能瓶頸,也成了縣域經濟綠色轉型的主引擎。”平塘縣工信局能源產業服務中心主任杜君科表示:“下一步,我們會持續提速新能源基地建設,推動更多項目早日並網,讓綠色能源成為平塘高質量發展的鮮明底色。”(圖/文 江利、廖毓齊)
