500千伏務川輸變電工程線路全線貫通

2026年05月25日15:51 | 來源:人民網-貴州頻道
訂閱已訂閱已收藏收藏小字號

5月23日,隨著最后一相導線在遵義市務川仡佬族苗族自治縣境內的群山之間成功牽引到位,標志著500千伏務川輸變電工程線路實現全線貫通。作為工程的核心“部件”,這條129千米的能源大通道順利貫通,為工程在2026年6月建成投運奠定了堅實基礎。

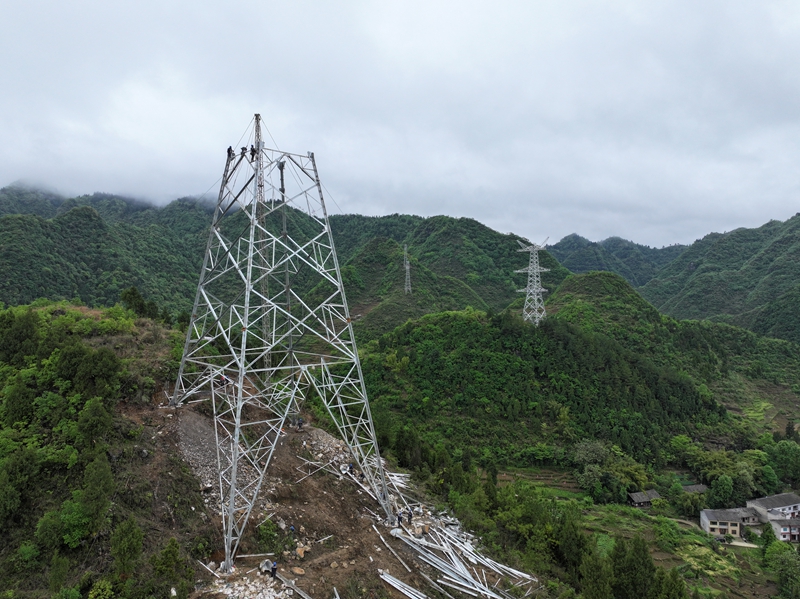

500千伏務川輸變電工程線路塔基組立現場。 潘聰 攝.

500千伏務川輸變電工程線路塔基組立現場。潘聰攝

據悉,工程線路由南方電網貴州電網公司投資6.2億元建設,起於500千伏詩鄉變電站,止於新建的500千伏務川變電站,新建鐵塔282基,途經遵義市綏陽縣、正安縣、務川自治縣。

“線路途經區域多為崇山峻嶺,約50%的鐵塔位於陡峭山脊或峰頂,平均施工坡度超過30度。”貴州電網公司建設分公司業主項目經理王檁介紹。為此,貴州電網公司採用“馬幫馱運+索道運輸+小型機械”的立體運輸模式,成功破解材料“上山難”問題。

與此同時,線路累計跨越高速公路及國道省道7次,跨越輸電線路超110次,安全風險高、技術要求嚴。貴州電網公司提前與各單位協調完善跨越手續,採用張力放線法和無人機展放導引繩等技術手段,搭設穩固跨越架並布設封網,確保架線作業安全高效推進。此外,在放線過程中,嚴格控制導線磨損和污染,確保每一個壓接點都符合規范要求,真正做到“干一段、成一段、優一段”。

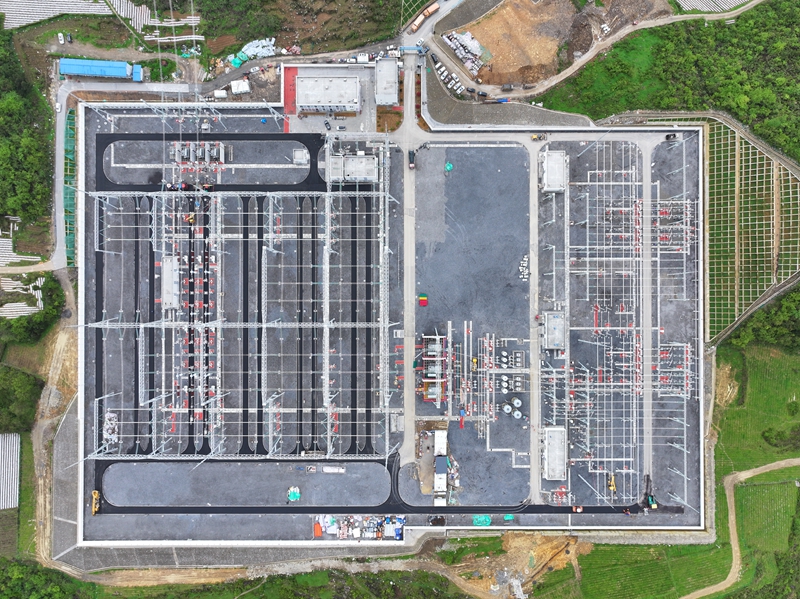

500千伏務川變電站。潘聰 攝.JPG

500千伏務川變電站。潘聰攝

王檁說:“目前,500千伏務川變電站已全面轉入驗收處缺階段,線路貫通為后續變電站整體聯調聯試創造了有利條件。”

工程投運后,將能直接滿足遵義東北部及北部地區快速增長的電力負荷需求,有效完善和優化遵義地區電網結構,提高區域供電可靠性。同時,作為貴州電網主網架的重要延伸,還將為構建綠色低碳的新型電力系統、促進跨省能源資源優化配置提供堅強支撐,為黔北經濟社會高質量發展注入強勁動能。(龍定錦、肖雨馨)

(責編:李麗萍、陳康清)
