收藏2月4日,隨著最后一段導線在寒風中精准就位,南方電網貴州送變電公司(以下簡稱“送變電公司”)承建的“湖南-貴州電力靈活互濟工程”核心配套項目——“湘黔背靠背換流站工程三通一平”遷改線路工程迎來重大節點,110千伏開豹線、220千伏汞開II回線遷改段架線施工全線貫通,當前,全體參建者正全力沖刺緊線與附件安裝收官戰,為換流站主體建設掃清關鍵障礙。據了解,110千伏開豹線按計劃將於2月7日恢復送電,220千伏汞開II回線將於2月10日恢復送電。

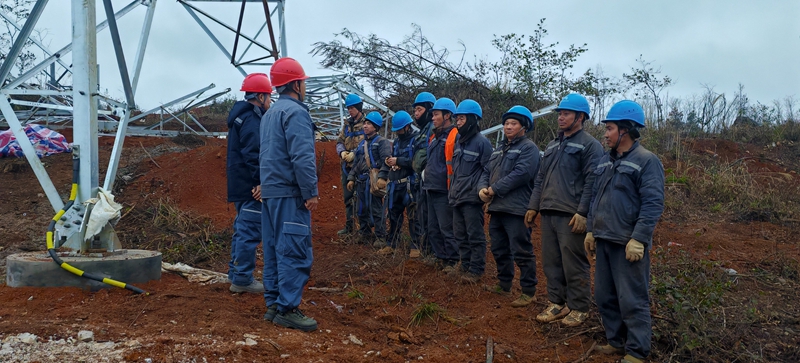

湘黔背靠背換流站關鍵遷改工程架線施工。
作為換流站建設的“先手棋”,本次遷改線路工程肩負著在極短時間內完成復雜區域電力設施遷移的重任。該項目工期緊迫,自2025年12月25日啟動,需在不足兩個月內完成基礎施工、組塔、架線全部工作。關鍵停電架線窗口期高度集中,兩條線路均需在2026年2月1日至10日的10天內完成停電施工。線路穿越銅仁萬山區,密集跨越4條高速公路、1條110千伏線路、2條35千伏線路、4條10千伏線路,並需遷改10千伏及400伏線路共5處,安全風險高、協調難度大,且當前正值隆冬,低溫嚴寒天氣持續,疊加青苗賠償等外部協調難題,對施工組織、安全保障和隊伍士氣構成巨大挑戰。

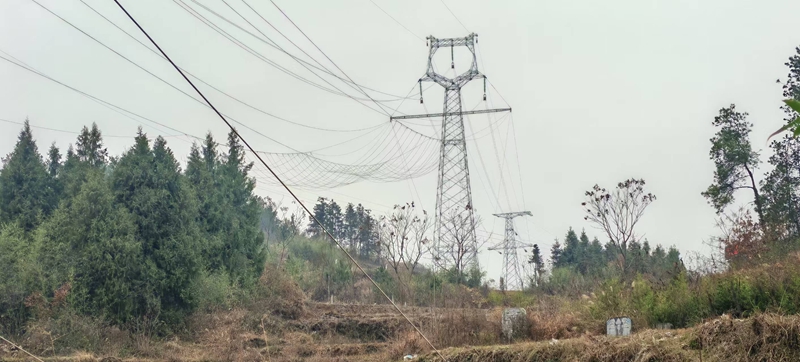

全線貫通。
“時間就是命令!”面對艱巨任務,送變電公司迅速調集精銳力量,以“保安全、抓進度、控質量”為鐵律,科學統籌資源,12名管理人員全程旁站關鍵工序,對跨越施工、導地線展放、壓接等高風險環節實施“零距離”監控,確保安全規范執行無死角。遷改工程雙線並進,成果斐然,110千伏開豹線遷改段、220千伏汞開II回線遷改段兩條總長近4公裡的“電力新走廊”在換流站建設區域拔地而起,徹底釋放了核心施工空間。

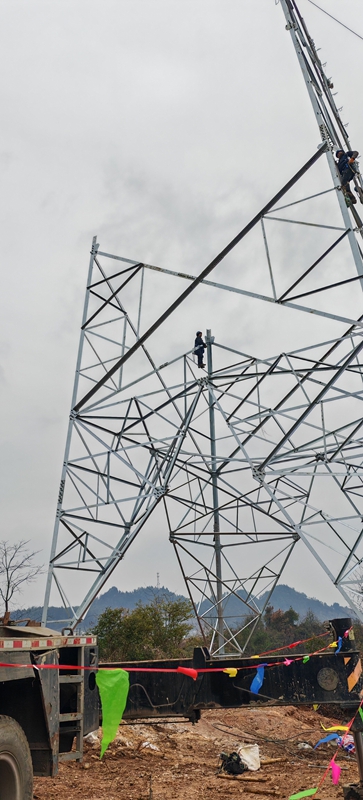

湘黔背靠背換流站關鍵遷改工程架線施工。
此次遷改工程以“48天極限攻堅”的“黔送速度”高效完結,不僅彰顯了送變電公司服務國家“西電東送”戰略的硬核實力,更為湘黔兩省能源互補、構建新型電力系統提供了堅實支撐,一條承載綠色動能的能源大動脈,正加速從藍圖駛向現實。

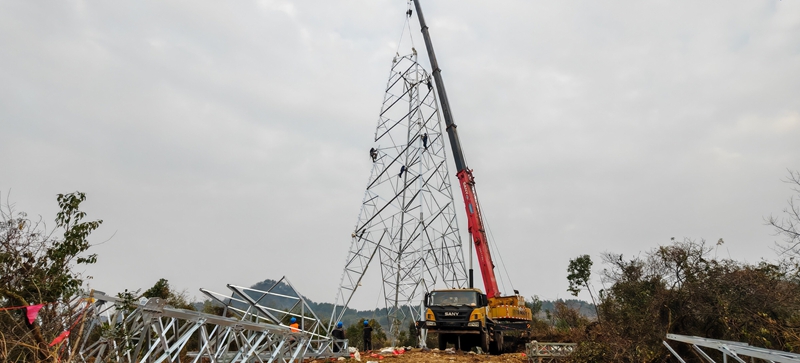

湘黔背靠背換流站關鍵遷改工程架線施工。
目前,架線工作已完成,正全速推進緊線及附件安裝。送變電公司將繼續全力以赴,確保遷改線路按計劃如期投運,全面恢復供電,為換流站湘黔背靠背換流站工程三通一平后續建設掃清最后障礙。(文/圖 陳穎、羅開鵬)
