貴州“十五五”時期首個重點電網工程投運

2026年01月26日15:51 | 來源:人民網-貴州頻道
小字號

1月24日,500千伏盤南低熱值電廠接入系統工程充電成功,標志著工程正式投入貴州電網運行。這是貴州“十五五”時期建成投運的首個重點電網工程,對於有力保障今春電力供應以及優化貴州西部電網網架結構、支撐貴州省構建“風光水火儲”多能互補的新型電力系統具有重大意義。

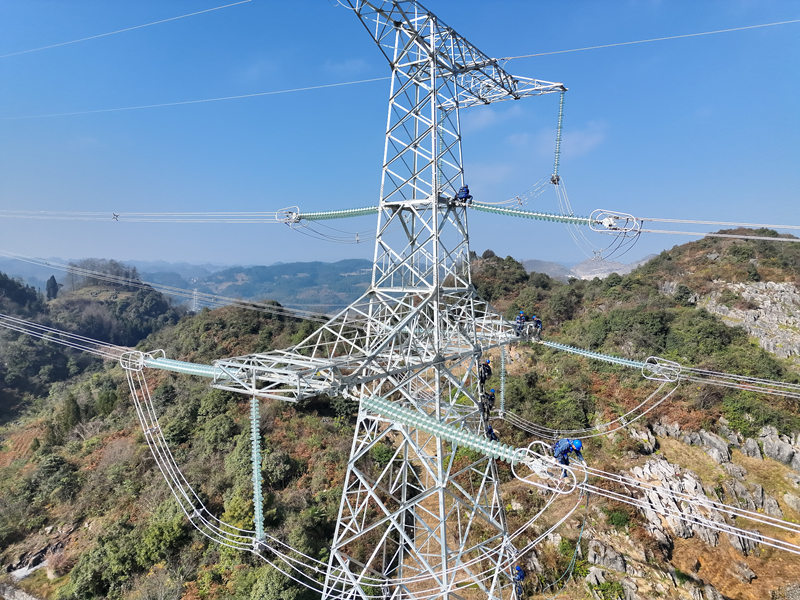

500千伏盤南低熱值電廠接入系統工程施工現場,南方電網貴州電網公司工作人員正在作業。吳權敏、李泵攝

500千伏盤南低熱值電廠接入系統工程施工現場,南方電網貴州電網公司工作人員正在作業。吳權敏、李泵攝

據悉,該工程總投資3.9億元,新建500千伏線路94千米、鐵塔210基,途經六盤水市盤州市、黔西南州普安縣和興仁市,於2025年5月開工建設。

“盤南電廠的核心特點是利用煤矸石、煤泥等固體廢棄物發電,實現‘廢煤’的高效利用。”南方電網貴州電網公司建設分公司項目管理一部總經理張淼介紹,“每年預計可消耗低熱值燃料360萬噸,年發電量約66億千瓦時,是六盤水市打造新型綜合能源基地、優化能源結構的關鍵一環。”

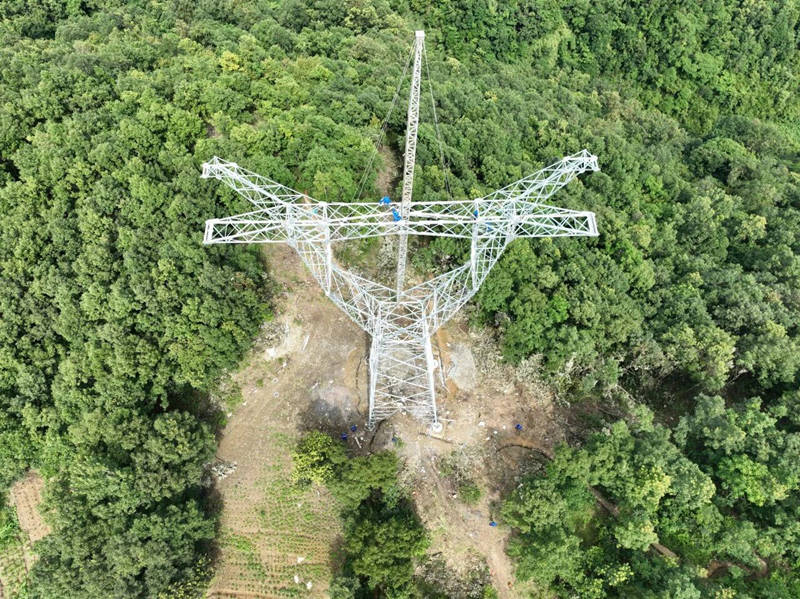

500千伏盤南低熱值電廠接入系統工程塔基組立現場。付振偉攝

500千伏盤南低熱值電廠接入系統工程塔基組立現場。付振偉攝

作為電力輸送的“先行官”,電網建設必須跑在電源投產之前。在工程建設過程中,南方電網貴州電網公司科學組織、聚力攻堅,強化前期規劃協調,大幅提升勘查效率,優化路徑方案,縮短審批周期,優化施工組織,制定“兩班倒”作業計劃,大力推廣機械化施工與數字化管控,做實風險辨識與全過程安全管控,工程於2025年12月14日全線貫通,提前具備投運條件,等待電廠發電並網。

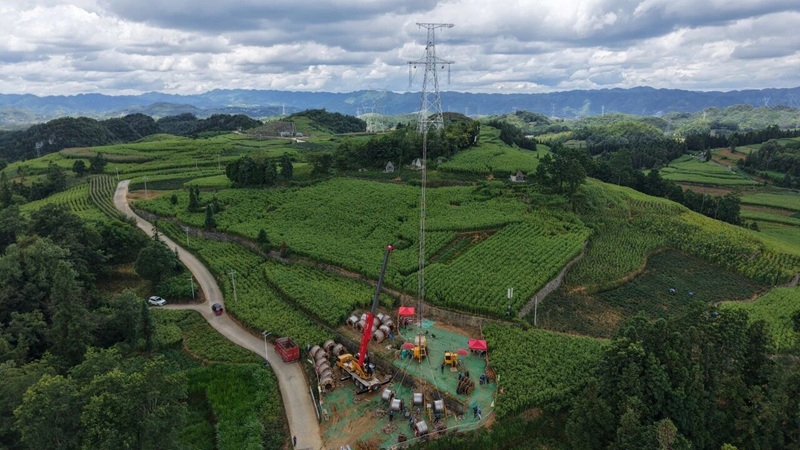

500千伏盤南低熱值電廠接入系統工程作業現場。付振偉攝

500千伏盤南低熱值電廠接入系統工程作業現場。付振偉攝

“工程需多次跨越高速公路、鐵路及既有輸電線路,協調難度大,安全風險高。”張淼說。針對復雜的交叉跨越工況,團隊建立信息共享與應急聯動機制,多次進行精准勘測,編制專項方案,充分利用有限的停電作業窗口期高效施工,僅跨越35千伏及以上電壓等級線路就達40余次。

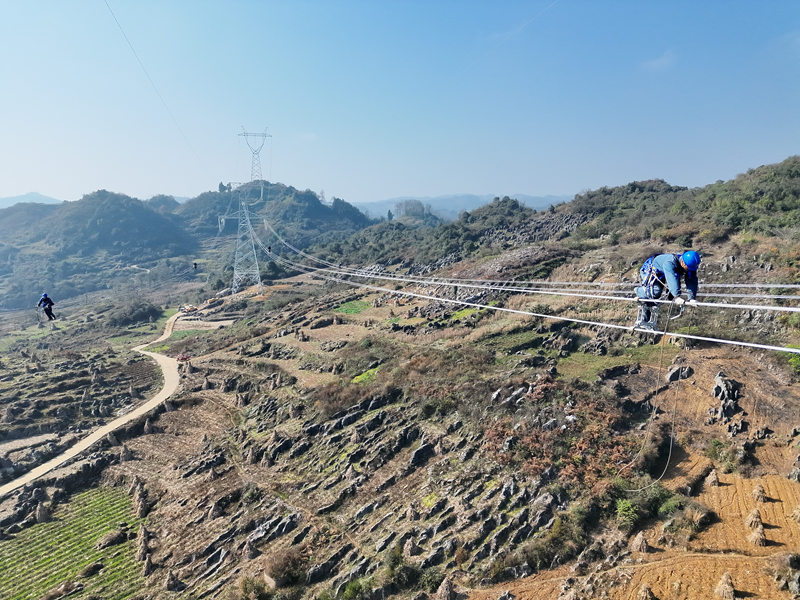

南方電網貴州六盤水供電局組織工作人員對盤南低熱值電廠的線路進行驗收。吳權敏、李泵攝

南方電網貴州六盤水供電局組織工作人員對盤南低熱值電廠的線路進行驗收。吳權敏、李泵攝

工程投運后,隨著這條“大動脈”接入,盤南電廠所發電力將得以高效輸出。這不僅將顯著優化貴州西部電網的網架結構,提升供電可靠性與穩定性,還能有力支撐貴州省構建“風光水火儲”多能互補的新型電力系統,實現生態效益與經濟效益的雙贏,為六盤水市的產業升級與經濟發展提供強勁、穩定的綠色動能。(龍定錦、付丹青)
